①工事内容

工 事 名 上狛城陽線(上玉川橋)防災・安全交付金(橋改)工事
工事場所 綴喜郡井手町井手地内
工    期 平成28年10月14日~平成29年7月15日
発注者 京都府山城北土木事務所
請負者 雅豊・仁木特定建設工事共同企業体

②工事内容

A1橋台 1
場所打ち杭 3
護岸等撤去・復旧 1
仮設工 仮橋工 1
仮設工 まき出し土工 1
仮設工 土留・仮締切 1
旧橋撤去工 1

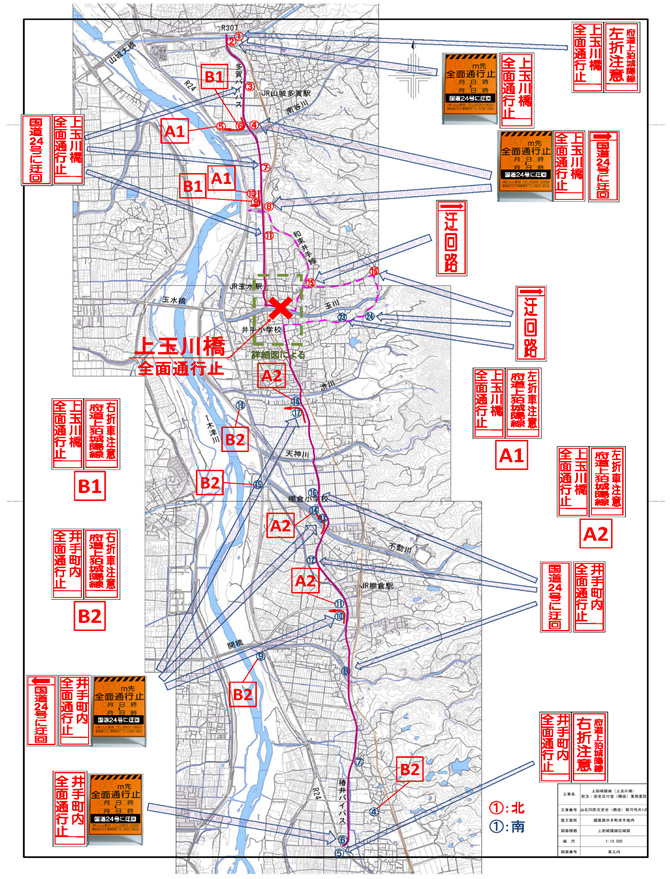

③施工位置図

施工箇所:上玉川橋

④規制情報

上玉川橋 全面通行止期間
平成29年1月10日から平成30年6月30日まで

※クリックすると別画面で表示します。

規制解除通行可能(平成30年7月現在)

※クリックすると別画面で表示します。

⑤工事状況写真

①:着工前(撮影11月)

②-a:上部工撤去状況(撮影1月)

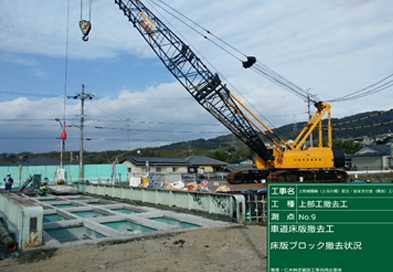

②-b:上部工撤去状況(撮影1月)

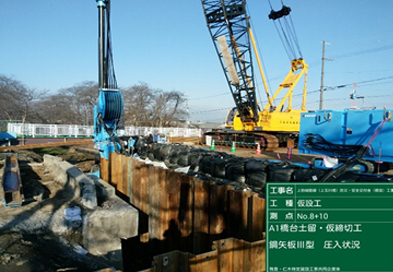

③:鋼矢板圧入状況(撮影2月)

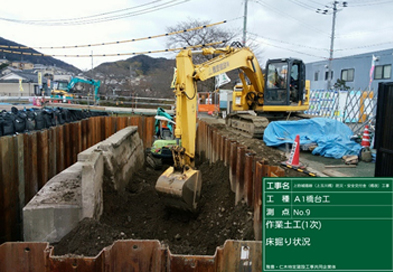

④:床掘り状況(撮影2月)

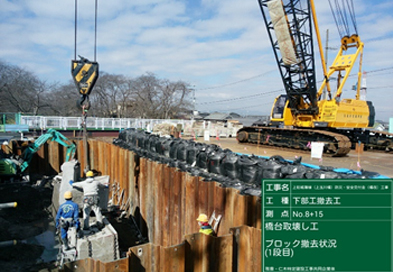

⑤-a:下部工撤去状況(撮影2月)

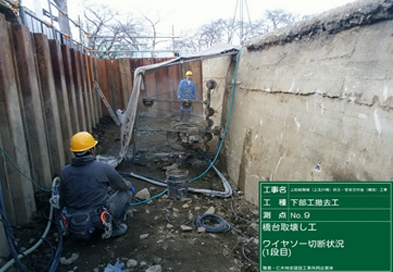

⑤-b:下部工撤去状況(撮影2月)

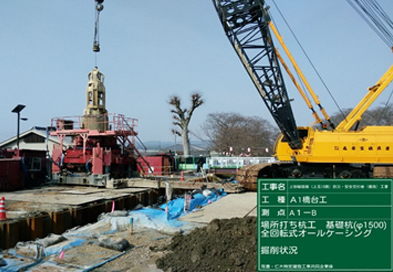

⑥:場所打ち杭施工状況(撮影3月)

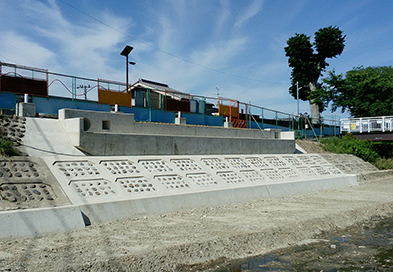

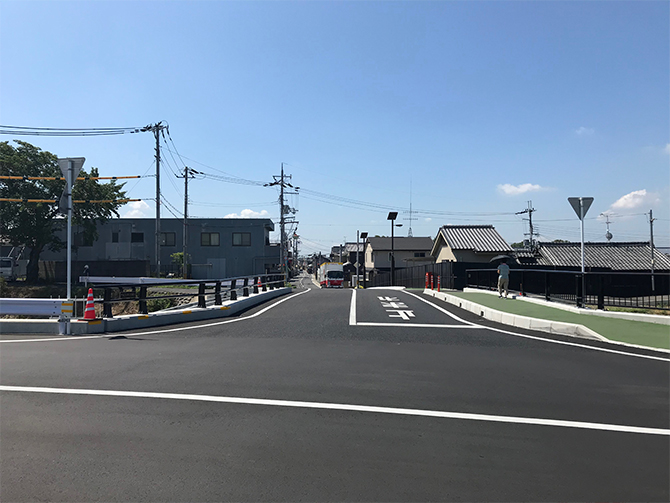

⑦:完成
